坡仓隧管站顺利完成口头变电站断路器参数动态调值

2022-08-31 11:09   作者:杨宇轩 来源:荣乌分公司--坡仓隧道管理站

强降雨天气的基本结束,隧道内相对湿度逐渐降低。为保障隧道用电安全,确保司乘安全出行。坡仓隧管站于8月26日至30日与国网易县供电公司、国网易县供电公司狼牙山供电所等相关企业进行积极沟通协调,并顺利完成对辖区517线路总户外、511刘岗线路分支、512猫尔岩线路分支共3台断路器零序过电、相间保护等参数动态调值。

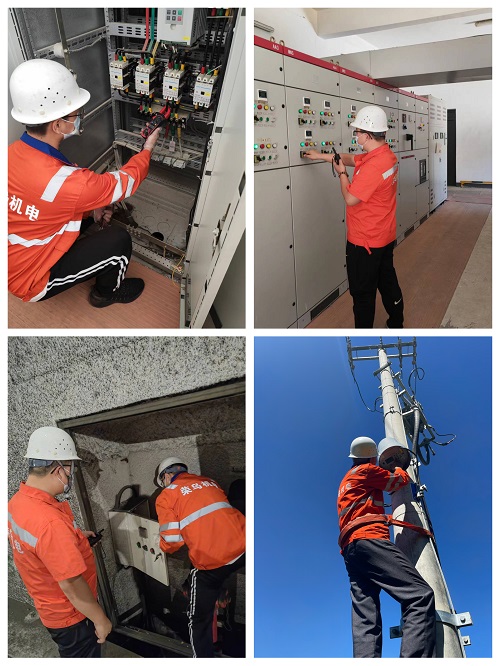

首先,对口头变电站总户外断路器零序过流、相间保护等参数进行调值。由于此线路不是专线,上级为狼牙山供电所517线路总户外断路器,调值难度较大,一旦零序过载电流值调整不当,会直接导致供电所517线路跳闸,影响猫尔岩、刘岗隧道正常照明与上联517线路片区居民正常用电。在坡仓隧管站的积极协调沟通下,经过对口头变电站总户外断路器二次电流的多次尝试调值,机电人员初步完成对口头变电站总断路器的调试。

然后,对512猫尔岩线路分支断路器零序过流、相间保护等参数进行调值,由于风机启动电流非常大,是额定电流的3至5倍,不能通过负载总功率确定零序过载电流值。机电人员分成两组,一组将1号变电所、2号变电所风机全部变成手动,按照“先上行,后下行”原则,每隔30秒,按照行车方向,依次手动开启1台风机,另一组实时关注一次、二次电流值的变化情况,等待达到所调零序过载电流临界值,手动开启风机,上调整零序过载电流临界值后,继续开启风机,直至10组风机,4组电伴热、高低压水泵等大功率机电设备全部打开,并安全运行半小时后,关闭大功率机电设备,最终将512猫尔岩线路分支断路器零序过载电流二次电流值调至0.42A,一次电流值调至50A。

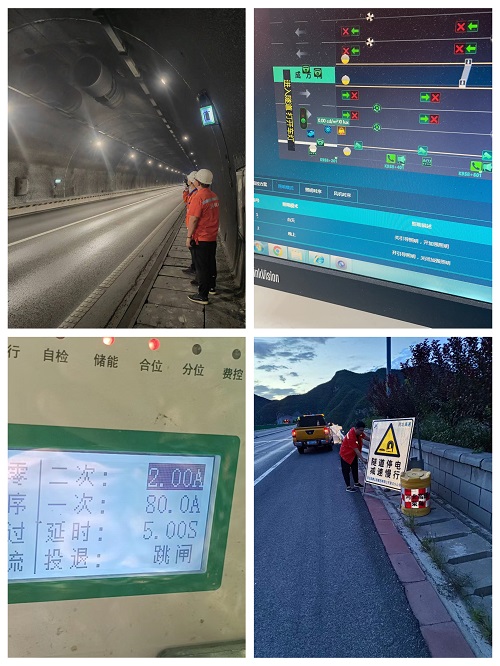

最后,机电人员对511刘岗线路分支断路器零序过载电流进行调值,根据负载总功率确定零序过载电流二次电流值调至0.14A,一次电流值调至17A。经过调整,总户外断路器零序过载电流二次电流由夏季的0.55A调至常态值2.0A。一次电流由夏季的22A调至常态值80A。

通过本次调试工作,保证了隧道设备的正常运作,为刘岗、猫尔岩隧道内机电设备、高压线路提供了更加安全可靠的电力保障。坡仓隧管站将进一步做好故障排查工作,深挖设备原理学习潜能,提升自修自养能力,建立和完善“养修结合”机制,将设备养修逐步做到标准化和常态化,保证隧道行车安全。
